当前位置:首页 > 智能建筑 > 弱电管路系统
弱电管路系统
发布日期:2017-12-26 浏览次数:3656

       一、概述

       弱电系统是现代建筑物内的综合系统工程,包括:建筑设备监控系统、综合布线系统、安全防范系统、卫星接收及电视系统、一卡通管理系统、公共广播系统等。它与大楼内所有建筑物的机电设备诸如:变配电、空调、照明等设施有密切关系。大楼弱电系统对建筑物来说是一个整体,每个弱电系统都有电缆管线,整个大楼遍布着弱电系统的电缆。管路设计的目的是使这些电缆按一定的规律,合理有序地安置在大楼内的综合管路中。

       弱电综合管路的工程设计,其内容包括与整个弱电系统相关的弱电预埋管、预留孔洞、弱电竖井、桥架、管路及系统的电源供应、接地、避雷、屏蔽和机房。综合管路的设计和施工还牵涉到和其它管道(如暖通、给排水和强电)的关系,以及建筑功能的综合配管或调整,桥架敷设预埋等。

       二、需求分析

       弱电各子系统的水平共用一套桥架,水平部分的桥架带隔仓,分隔为三部分:1)语音+外网,2)内网,3)安保+电视,其它系统单独穿管。垂直井道内,综合布线系统单独设置桥架,调度网单独设置桥架,安保和电视共用桥架,弱电电源线单独设置桥架。

       保密电话由北面弱电进线室沿机要专用桥架C-100X100进入北区1#弱电间内机要进线专用垂直桥架C-100X150,引上到13层,再沿13层机要专用水平桥架C-100X100进入机要室。

       三、设计依据

       《智能建筑设计标准》 GB/T50314-2000

       《建筑与建筑群综合布线系统工程设计规范》GB/T50311-2000

       《建筑与建筑群综合布线系统工程验收规范》GB/T50312-2000

       《民用闭路电视系统工程技术规范》GB50198-94

       《有线电视系统工程技术规范》GB50200-94

       《电子计算机机房设计规范》GB50174-93

       《建筑物防雷设计规范》(2000年版)GB50057-94

       《建筑电气工程施工质量验收规范》GB/T50303-2002

       《智能建筑工程质量验收规范》GB/T50339-2003

       《公共场所监视电视系统总规范》DBJ08-90

       《大楼通信综合布线系统总规范》YD/T926.1-97

       四、综合管路系统设计

       1、总体规划

       1、消防系统桥架单独敷设,其自成单独系统,与其它系统互不干扰;

       2、综合布线系统、安全防范系统和有线电视系统共用桥架,桥架内采用隔板分开;

       3、其它系统单独布管;

       4、电源单独设置桥架。

       2、进线管路设计

       大楼设置两个弱电进线井,为:1)北面弱电进线室RJ-1,尺寸2700X1500X1700;2)西面通信电缆进线室RJ-2,尺寸2700X1500X2400。

       1)RJ-1进线室进线设计:

       Internet的宽带接入,引自市电信局,采用48芯室外单模光缆,穿管 GG100/da;

       大楼内部网与楼外相关部门内部联网,采用48芯室外单模光缆,穿管 GG100/da;

       直线电话接入,引自市电信局,采用HYA-100X2X0.5电缆,穿管 GG100/da;

       各移动通信网接入,采用3根12芯室外单模光缆,穿管 GG100/da;

       保密电话进线,包括红机子线、省机要局加密传真专线和国家电力公司加密传真专线,采用5根6芯室外单模光缆,穿管 GG100/da;

       政府专网进线,包括省政府网络客户端专线和省委网络客户端专线,采用24芯室外单模光缆,穿管 GG100/da。

       RJ-1进线室的以上所有进线由该弱电进线室沿进线水平桥架C-400X100进入北区1#弱电间内网络、电话进线垂直桥架C-400X150,分别引上到5层局域网络机房和8层程控机房。

       另外,市有线电视进线,采用6芯室外单模光缆,穿管 GG70,PM+桥架。

       预留8根GG100/da。

       1)RJ-2进线室进线设计:

       internet的宽带接入,引自市电信局,采用48芯室外单模光缆,穿管 GG100/da;

       直线电话接入,引自市电信局,采用HYA-100X2X0.5电缆,穿管 GG100/da;

       预留1根GG100/da。

       RJ-2进线室的所有进线由该弱电进线室沿进线水平桥架C-200X100进入西南调度专用弱电间内网络、电话进线垂直桥架C-200X150,分别引上到5层局域网络机房和8层程控机房。

       3、垂直管路设计

       大楼内弱电系统多,弱电管路系统走向复杂,故垂直干线应作统筹考虑。

       大楼划分为北区、中区和南区三个区域,共四个弱电井道,作为弱电系统垂直干线敷设通道。

       1)综合布线系统,垂直干线单独设置桥架。1#弱电井垂直桥架采用C-300X150;2#弱电井垂直桥架采用C-300X150;3#弱电井垂直桥架采用C-300X150;4#弱电井垂直桥架采用C-300X150。

       2)安保和有线电视共用垂直桥架,垂直干线单独设置桥架。1#~3#弱电井垂直桥架均采用C-200X100。

       3)建筑设备监控系统,采用四条总线分四个区,每区通讯干线穿G20管,电源线穿G20管。

       4)公共广播系统,消防广播由消防专业负责,背景音乐广播主干在四个弱电井道内采用G32/QM方式穿管敷设。

       5)RJ-1进线室进线的各类引入线从1#弱电间内网络、电话进线垂直桥架C-400X150连接水平桥架;RJ-2进线室的各类引入线从西南调度专用弱电间内网络、电话进线垂直桥架C-200X150连接水平桥架。

       6)每个垂直井道敷设一根C-100X100垂直电源桥架,供弱电各子系统主干电源线敷设用。

       4、水平管路设计

       水平管路采用综合桥架,敷设在走廊吊顶内。水平主干桥架主要采用C-400X150,供综合布线系统、安全防范系统和有线电视系统共用,桥架内部用分隔板分隔为三个仓:150(电话+计算机外网)+150(计算机内网)+100(电视+安保);水平分支桥架主要采用C-200X150,供综合布线用。

       1)综合布线系统,桥架至信息点采用JDG15~25管沿吊顶内明敷,再沿墙暗敷至信息插座。对于大开间办公室,将从网络地板下敷设至信息插座。计算机网络、电话水平采用六类非屏蔽双绞线,1~2根穿JDG20,3~4根穿JDG25,5~6根穿JDG32。模块预埋盒为86H60型盒,安装高度底边离地30cm。

       2)安保和有线电视系统:

       安防和有线电视系统在管路设计上是共用水平桥架同一个隔仓,水平管从弱电间的安防或电视过路盒、控制箱引出,在楼层走廊吊顶内敷设,分配器安装在弱电间的接线箱内,从桥架至每个房间的终端为JDG20钢管,钢管在墙内或吊顶内敷设,电视终端盒安装高度为30cm,预埋盒为86h60型盒。

       安防系统摄像机的电源线的水平管部分由于经过弱电间现场变压,所以,摄像机的电源线与信号线与其他子系统的桥架共用。

       监控视频线采用SYV-75-5,电源线采用RVV2X1.0;有线电视线采用SYWV-75-12、SYWV-75-5。

       3)建筑设备监控系统:

       建筑设备监控系统由现场ddc控制器至各现场传感器的信号线及到空调变频控制器的控制线集中采用C-100X50金属线槽沿顶板明敷。由金属线槽至各现场传感器及到空调变频控制器的分支线路采用镀锌钢管沿顶板、墙壁明敷,由镀锌钢管至各传感器测点的线路采用同管径金属软管明敷。

       到温度、压力、压差传感器的管线为:ZR-RVVP-3X1.0/G15;

       到湿度传感器的管线为:ZR-RVVP-4X1.0/G15;

       到各阀门的管线为: ZR-RVVP-4X1.0/G15;

       到变频控制器的管线为:4ZR-RVVP-4X1.0/G32;

       4)背景音乐广播系统

       水平至音量开关采用2RVS2X1.0/JDG20;至背景音乐扬声器采用RVS2X1.0/JDG15。

       5)UPS电源系统:

       从UPS机房至各弱电井、各控制室单独敷设管路,主干采用C-100X100金属线槽,分支采用G20~40镀锌钢管。

       其他弱电系统:

       其他弱电系统因在楼层分布复杂,采用棚顶暗埋的方式在吊顶或墙内暗埋。会议室系统线缆由于控制室在现场,传输部分基于计算机网络,详见施工图纸。

       5、弱电间设计

       因弱电间是弱电系统的汇合处及管理室,故它里面的管路分布及分线箱或控制箱的位置安排是很有必要的。大楼划分为北区、中区和南区三个区域,共四个弱电井道。在每个弱电间安装标准布线、网络机柜,分别用于外网,内网及专网,所有的弱电系统接线及分线都在各在各自的控制柜里面完成,在弱电间内各控制箱线缆经水平桥架至垂直桥架;PDS机柜至垂直桥架的双绞线从弱电间内的静电地板下走线。

       土建施工单位已提供弱电竖井接地铜排,作为弱电竖井的垂直接地干线,各层弱点竖井(楼层配线间)设置一个接地端子箱。所有配线机柜、箱体及网络设备上提供一个接地点,正确的将所有开关的线缆、机柜、框架连接起来以保证接地的延续性,所有接地线由铜缆导线、铜排组成。

       各段金属桥架沿支架敷设25*4接地扁钢,分别与各弱电间的接地端子箱相联作为接地干线。金属桥架及其支架全长不少于2处与接地干线相连接。

       五、管路施工要求

       桥架应固定在墙面上(或吊顶内),要求桥架为全密封结构,以防鼠害。可通过锁扣开启盖子,桥架之间通过配套的连接片和螺栓连接;

       金属桥架用来安放和引导电缆,并起到机械保护的作用。同时还提供了一个防火、密封、紧固的空间使线缆可以安全地延伸到目的地,并为今后维护和扩充提供方便;

       桥架材料均为冷轧合金板,表面镀锌;

       使用带分隔的金属防火桥架;

       桥架内线缆的总截面积不超过桥架内截面积的三分之一;

       金属焊接钢管内线缆的填充率不超过60%;

       管线施工单位要求能够根据国家标准,确保电缆铺设的可能性,清除管内毛刺和垃圾,并在管内留有穿线所需的引导钢丝;

       为了确保穿线顺利,在焊接钢管排放中,施工单位应根据建筑规范在管线分支、连接、转弯处设过线盒;

       根据综合布线系统的施工要求,每根电缆的转弯半径要求为其电缆外径的8-10倍。因此,吊顶内桥架在转弯或分路处均应设置45;

       在管线转弯处不能拐死角,转弯半径>10cm;

       水平线槽和竖井梯架连接处,及水平线槽和管线各连接处须配以相应规格的分支附件,不能断接,以保证线路路由的弯曲自如以及线路的安全;

       若管线长度不够,需加套管时,应加外套,不能加内套;

       在个别地方不能通过铁管时,可用金属软管连接,软管内径不能小于铁管内径;

       所有桥架在线缆安装完毕后,全部要求使用锁扣封闭,以防鼠害;

       为确保线路安全,应使桥架有良好的接地端。金属桥架、金属软管均需整体连接,并在本楼层内接地(强电保护地)。接地线截面积不小于6平方毫米;

       所有薄壁金属焊接钢管均用导线焊接,并与桥架连接;

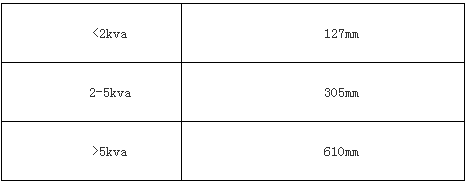

       为防止电磁干扰,信息线缆线路与强电线路平行走向之间距离不能小于如下距离:

       此次使用的插座底盒全部为国标86型铁盒。由于办公家具的情况不明,暂定所有底盒的底面距地面高度为30cm。

       在各信息插座处应在墙内预埋国标86型铁盒,各铁盒与墙内管路应连接良好,不能断接;

       底盒上的螺丝孔(耳朵)不能损坏,否则面板无法安装。

       信息插座距离强电插座应该大于20cm。

       六、管路施工工艺

       1、弱电桥架敷设

       大楼工程中桥架采用将十分普遍,利用线槽配线施工非常方便。线槽用角钢支架支撑。角钢架用膨胀螺栓固定在楼板下方。在楼板上并不需要预留预埋件,线槽由镀锌薄钢板制成,在配线时,线槽要留有一定的备用量(30%-40%)。

       在建筑物内,为了防火的要求,导线出槽时要穿金属管或金属软管,导线不得有外露部分;同时线槽应采用防火材料制成。整个预埋线管和线槽与桥架的施工,可几个部分组成:引入配线、辅助配线箱或配线架;垂直桥架部分;楼层水平桥架部分、壁龛分线部分(包括配线接头箱,过路箱、分线箱以及出线盒等接线设备)。

       2、钢管敷设

       2、1 G管敷设工艺要求

       管子安装前必须消除管内毛刺和铁刺,严禁采用电焊、火焰切割。

       弯管过程中要注意,弯管要采用配套的弯管器弯制,弯曲处不应有折皱,凹穴和开裂,弯扁程度不应大于管外径的10%,线路暗配时,弯曲半径不应小于管外径的6倍,埋设于地下和混凝土时,其弯曲半径不应小于管外径的10倍;同时,其埋深不得小于30mm,管道应尽量埋于二层钢筋之间,且应尽量避免重叠。

       钢管采用套管连接时,套管长度宜为管径的1.5~3.0倍,管口必须对准;采用焊接连接时,焊缝应牢固严密,连接处的内表面应光滑、平整。薄壁钢管的连接必须用丝扣连接,严禁采用熔焊连接。

       采用套管连接预埋于混凝土中的钢管,其连接处应作防漏处理,以防浇注时灰浆流入堵塞管路。

       连接采用焊接,管口应高出盒内壁3~5mm,焊后需补涂防腐漆;管盒连接采用锁紧螺母固定,管螺纹宜外露2~3扣。

与土建密切配合,按规范施工,并及时作好管口封堵,以防杂物进入堵塞管子。

       对于部分线管较长、弯头较多管路,应预先穿好铁丝以方便日后穿线工作的进行。

       管与管、管与盒连接,应作好接地处理,丝扣连接应采用不小于ф6圆钢进行跨接,以保证接地良好。

       埋于地下的管路应尽量不穿过设备基础,管路在穿伸缩缝和沉降缝时,应装设补偿装置,并做好接地柔性跨接。

       2、2 JDG管敷设工艺要求

       套接紧定式钢管管路有下列情况之一时,中间应增设拉线盒或接线盒,其位置应便于穿线:

       1)管路长度每超过30m,无弯曲;

       2)管路长度每超过20m,有一个弯曲;

       3)管路长度每超过15m,有二个弯曲;

       4)管路长度每超过8m,有三个弯曲。

       套接紧定式钢管管路弯曲敷设时,弯曲管材弧度应均匀,焊缝处于外侧。不应有折皱、凹陷、裂纹、死弯等缺陷。切断口平整、光滑。管材弯扁程度不应大于外径的10%。

       套接紧定式钢导管管路垂直敷设时,管内绝缘电线截面应不大于500mm2,长度每超过30m,应增设固定导线用的拉线盒。

       套接紧定式钢导管管路明敷设时,管材的弯曲半径不宜小于处径的6倍。当两个接线盒间只有一个弯曲时,其弯曲半径不宜小于管材的4倍。

       套接紧定式钢导管管路明敷设时,支架、吊架的规格,当无设计要求时,不应小于下列规定:

       1)圆钢:直径6mm。

       2)扁钢:30mm*3mm。

       送入管内,二人动作协调一致,应尽量减少导线与管中处磨擦。

       导线的连接必须保证质量,割开绝缘层时,不得损伤线芯,芯线连接,绝缘带应均匀严

       3)角钢:25mm*25mm*3mm。

       套接紧定式钢导管管路水平或垂直明敷设时,其水平或垂直安装的允许偏差不应大于管内径的1/2。

套接紧定式钢导管管路明敷设时,排列应整齐,固定点牢固,间距均匀,其最大间距应符合表3.0.7的规定:

       表3.0.7固定点间的最大距离

       套接紧定式钢导管管路明敷设时,固定点与终端、弯头中点、电气器具(箱)边缘的距离宜为150~300mm。

       套接紧定式钢导管管路暗敷设时,宜沿最近的路线敷设,且应减少弯曲。

       套接紧定式钢导管管路暗敷设时,其弯曲半径不应小于管外径的6倍。埋入混凝土内平面敷设时,其弯曲半径不应小于管外径的10倍。

       套接紧定式钢导管管路埋入墙体内时,管路与墙体或混凝土时,管路与墙体或混凝土表面净距不应小于15mm。

       套接紧定式钢导管管路暗敷设时,管路固定点应牢固,且应符合下列规定:

       1、敷设在钢筋混凝土墙及楼板内的管路,紧巾钢筋内侧与钢筋绑扎固定。直线敷设时,固定点间距不大于1000mm。

       2、敷设在砖墙、砌体墙内的管路,垂直敷设剔槽宽度不宜大于管外径5mm。固定点间距不大于1000。连接点外侧一端200mm处,增设固定点。

       3、敷设在预制圆孔板上的管路平顺,紧巾板面。固定点间距不大于1000mm。

       套接紧定式钢导管管路进入落地式箱(柜)时,排列应整齐,管口高出配电箱(柜)基础宜为50~80mm。

       套接紧定式钢导管管路进入盒(箱)处,应顺直,且应采用专用接头固定。

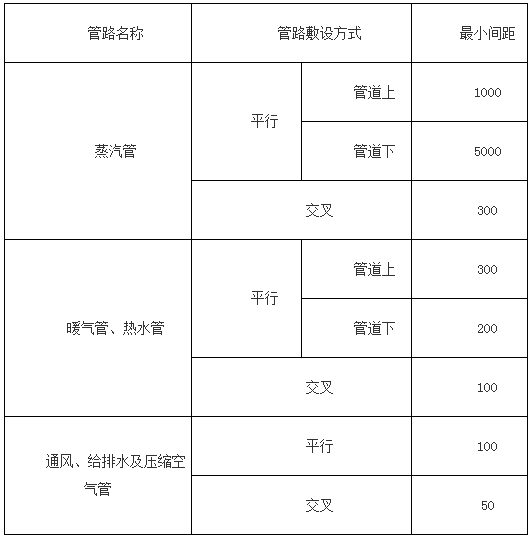

       套接紧定式钢导管管路与其它管路间的最小距离,应符合表3.0.15的规定:

       表3.0.15与其它管路间最小距离(mm)

       3、管内穿线与线线连接

       对穿管的导线,额定电压不应低于500v;相线应以颜色加以区别,相线与零线颜色应不同,PE线应采用黄绿相间的绝缘线。

       不同系统、不同电压等级、不同电流类别的线路,不应穿在同一管内或线槽内。

       穿线前,采用压缩空气,将管内的积水和杂物清除干净,并吸入少量滑石粉,以减少磨擦,并检查管口毛刺和刃口是否清除干净,以防穿线时导线绝缘被损坏。

       放线时采用放线架,以免导线扭结和背扣,同时,引入导线外圈抽线头放线,以免弄乱整盘导线或导线打成小圈扭结。

       导线在管内不得有接头和扭结,其接头应设在接线盒,管内导线包括绝缘层在内的总面积不应大于管子内空面积的40%,且导线绝缘层不得损坏,导线不得扭曲。

       如导线较多,为防止导线端头路途受阻,要剥出端部线芯,并排好,与引线一端缠绕接好,再穿管。

       穿线时,应靠两人配合进行,一人在一端拉钢丝,一人在另一端把所有电线紧拧成一束送入管内,二人动作协调一致,应尽量减少导线与管中处磨擦。

       导线的连接必须保证质量,割开绝缘层时,不得损伤线芯,芯线连接,绝缘带应均匀严

密,不得低于原绝缘层的绝缘强度。

       注意钢管穿线前应先戴护口,严禁先穿线后戴护口的施工方法。

       导线连接完毕,应在接头处做好锡焊处理,并采用绝缘带包扎牢。

       4、电缆敷设

       1) 电缆保护管的敷设

       电缆管不应有穿孔、裂缝,内壁应光滑,管口应无毛刺和尖角,管口做成喇叭形。

       弯管后,不应有裂缝,其弯扁程度不超过10%,弯曲半径不应小于电缆的最小允许弯曲半径。

       电缆管外表面刷沥青漆作防腐处理,镀锌管镀锌剥落处应涂防腐漆,埋入混凝土内的管子可不涂防腐漆。

       电缆管管径如无设计要求,管内径与电缆外径之比不小于1.5,每根电缆管弯头不应超过3个,直角弯不应超过2个。

       电缆管连接应牢固,密封良好,两口对准,且不得直接对焊。

       电缆保护管必须作好接地跨接,若管接头采用套管焊接时可以除外。

       引至设备的电缆管管口位置,应便于与设备连接并不妨碍设备的拆装和进出。

       2) 控制电缆线槽的安装

       线槽及附件的质量必须符合设计要求和现行的有关技术标准,并按设计进行选择,线槽的填充率不应大于40%,并应有一定的备用空位,以便今后扩容。

       室内线槽的安装安排在管道及空调等工作基本施工完毕时进行。

       线槽的表面应光滑均匀、致密,喷涂光滑平整,焊缝应表面均匀,不得有裂纹等。

网站导航NAVIGATION
联系我们CONTACT US
皖ICP备17005130号-1 技术支持:启迈科技
